蘇州工業園的發展大致經歷了五個階段:

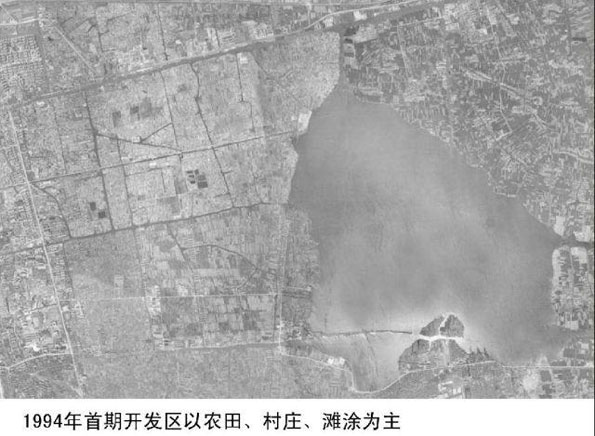

1992-1994年為醞釀啟動期。1992年鄧小平提出學習借鑒新加坡經驗的要求,中新兩國政府達成合作開發意向。1994年5月2日,園區首期開發啟動。值得注意的是,中新合作開發區首期開發區總體規劃先于園區成立開始編制。

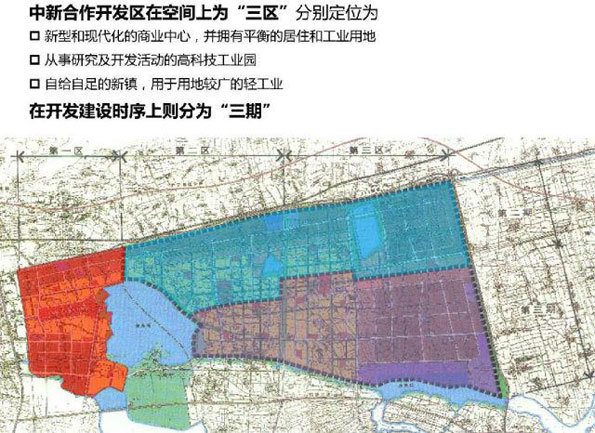

1994-1998年為奠定基礎期。首先依托新方大力招商,偏重電子、機械制造、醫藥、食品加工等行業,同時完善軟環境建設,由新方成立軟件辦公室負責傳授指導,編制規章辦法,并試行公積金制度。最后,高度重視預先做好規劃基建。

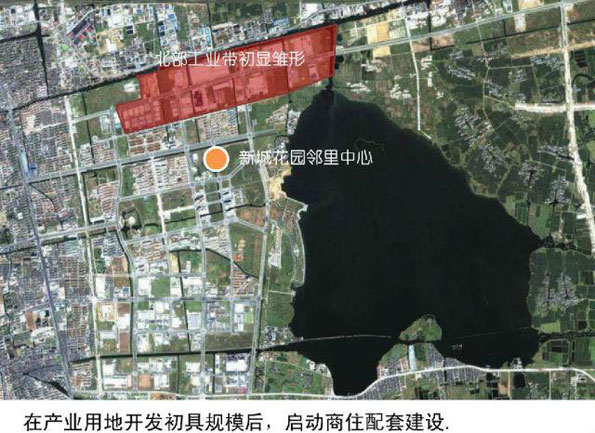

1998-2001年為綜合建設期。一方面培育產業集聚能力,開始延伸產業鏈,重點在電子信息、精密機械的產業形成地方產業集群及相關產業鏈,吸引部分跨過企業設立研發中心。另一方面,城市建設與產業發展并重,開始建設園區中心公園。

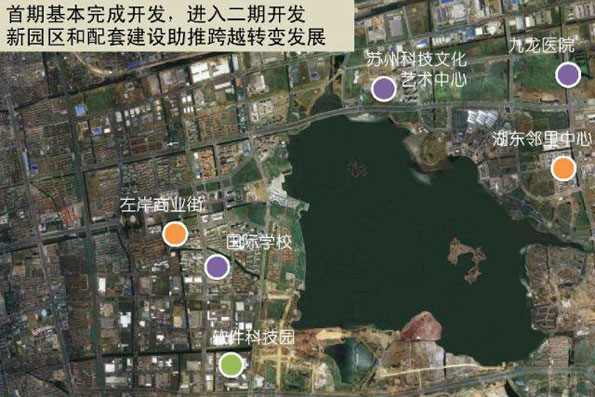

2001-2005年為跨越轉變期。01年調整后中方控股65%承擔園區開發管理的主要工作,并借WTO新機遇,引導園區進入跨越式發展快車道。由外向型為主轉向內向型為主;由加工業為主轉向加工業與研發創新并重;由工業為主轉向工業商住并重;由開發型工業園區轉向開發與疏解、城市化功能集聚并重。
