北京院BIM實踐:Z15地塊中國尊
作者:     來源:

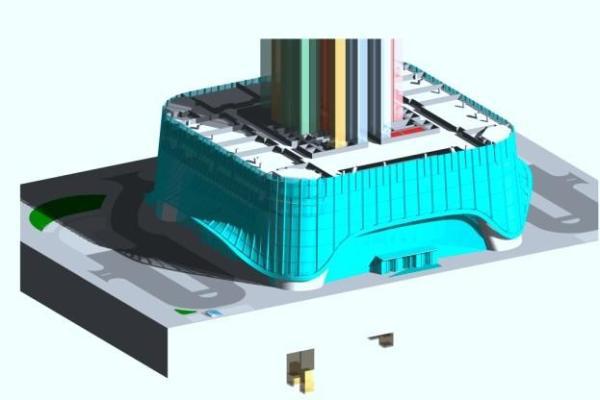

如何在應用BIM模型輔助設計,達到高完成度目標的同時,確保模型及其數據庫的可延續性,滿足施工和運營維護階段的需要,是目前整個建筑界所面臨的課題。經過深入研討,設計團隊最終確定了實事求是的二維與三維相結合的設計原則,并制定了相應的工作方法。

  Z15項目設計團隊采用全過程、全專業協同設計。本工程由北京市建筑設計研究院4個專業的院總建筑師(工程師)親自掛帥,來自院內7個所和工作室的優秀設計人才共同組成了高水平的設計團隊。為確保整個團隊緊密、高效的配合,我們首先編制了本工程的《Z15協同設計手冊》和《Z15設計編碼手冊》,并搭建了PW協同設計管理平臺。在這個平臺的管理之下,可大幅度提高現有網絡資源和信息傳輸效率,令所有參與方之間的信息更新與共享更加及時、順暢。

   系統劃分的工作方式,是協同設計的核心與基礎。建筑物本身就是由多個系統組成,我們的設計體系和團隊構架也以系統劃分為出發點。所有設計任務按照其研究領域,被劃分為42個一級主系統和150個二級子系統。

PW協同設計管理平臺,統籌協調所有二維與三維設計信息,管理多種軟件所提供的設計成果,同時還具備讓全球范圍內的所有合作伙伴,在同一平臺上共同工作的可能。

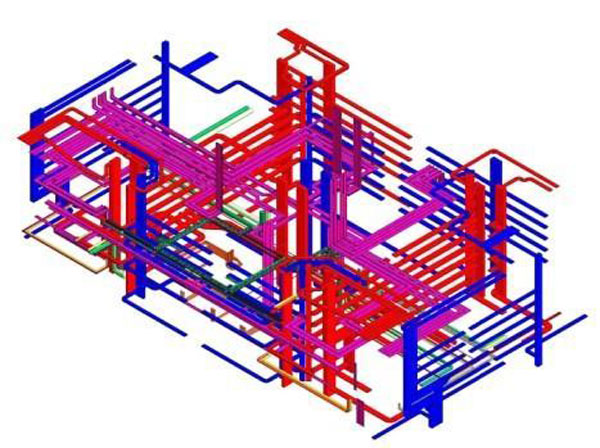

  BIM技術作為輔助設計的重要手段,自然也必須遵循協同設計和系統劃分的工作原則,并納入到整個設計管理體系之中。在《Z15協同設計手冊》和《Z15設計編碼手冊》的基礎上,設計團隊制定了《Z15項目BIM模型標準》,主要規定了模型系統劃分、模型格式、命名原則、模型標準、模型協作和模型表現等內容。同時建立幾何控制系統,對所有模型進行統一控制,并從整合模型中導出項目各系統,保證各系統的準確性。

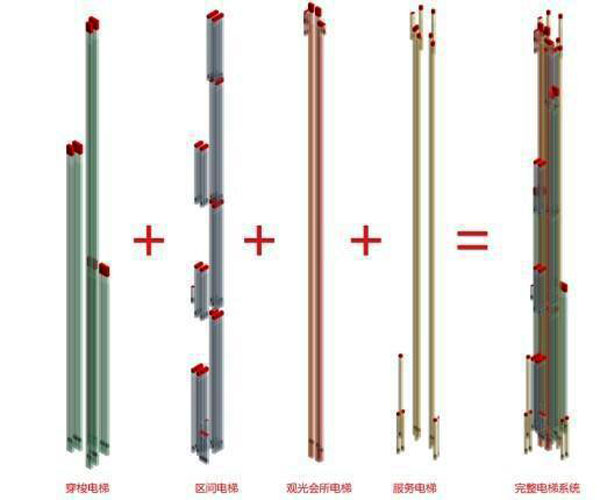

 在協同設計平臺的管理下,設計團隊按照系統劃分的方式搭建BIM模型,并建立數據庫,所有系統清晰、完整,由各系統負責人專項研究和深化。與此同時,設計信息具有多個維度的表達方式,具備按照各種組合方式提取并利用的可能,例如:按照專業提取,或分層、分區段提取信息。
